Raccordement HTA/HTB d’une centrale solaire

8 juin 2026

Raccordement HTA et HTB d’une centrale solaire avec panneaux photovoltaïques, poste de transformation électrique et lignes haute tension



Les porteurs de projets photovoltaïques accordent souvent une grande importance à l’obtention du permis de construire et négligent la question du raccordement au réseau. Pourtant, l’expérience prouve que le raccordement HTA d’une centrale photovoltaïque a un impact considérable sur la viabilité financière d’un projet solaire et le respect de son calendrier. Cette contrainte ne cesse de se renforcer, étant donné que les développeurs sont contraints de se tourner vers des terrains toujours plus éloignés à mesure que les fonciers les plus évidents se raréfient.

Face à cela, il devient impératif d’anticiper les coûts du raccordement réseau d’une centrale solaire, qui peuvent représenter jusqu’à 30 % du coût total du projet. Une simple anticipation défaillante des contraintes réseau ou des exigences réglementaires peut réduire à néant toute la rentabilité de l’opération.

À travers ce guide, AVEIL souhaite expliquer aux porteurs de projets de centrales photovoltaïques supérieures à 250 kVA les procédures Enedis Connect HTA, le rôle des S3REnR dans le raccordement des parcs solaires, les délais réels en 2026 et le cadre normatif applicable aux onduleurs, à l’heure où la norme NF EN 50549 s’impose désormais à l’ensemble des nouveaux raccordements.



Quels sont les différents niveaux de raccordement des parcs solaires ?

En France, la structuration du réseau se caractérise par une multitude de paliers de tension et de seuils de puissance associés. Chaque projet photovoltaïque relève donc d’un niveau de tension de raccordement spécifique, avec des exigences administratives et techniques variables.

Afin de sélectionner le niveau de tension adapté à votre future centrale solaire, il est nécessaire de prendre en considération :

  • la puissance installée ;
  • les prescriptions du gestionnaire de réseau ;
  • les capacités disponibles sur le réseau local.



Le tableau ci-dessous présente les trois niveaux de raccordement selon la puissance installée.



Niveau de tension Puissance concernée Gestionnaire adaptée Procédure applicable Interlocuteur principal
Basse Tension (BT) ≤ 36 kVA Enedis Procédure simplifiée Agence locale Enedis
Haute Tension A (HTA) 36 kVA à 50 MW Enedis Enedis Connect (procédure complète) Direction Régionale Enedis
Haute Tension B (HTB) > 50 MW RTE Procédure RTE (étude spécifique) Délégation Régionale RTE



En pratique, la procédure de raccordement complète au sens d’Enedis professionnels concerne les projets en HTA, et la dimension la plus exigeante s’observe à partir de plusieurs centaines de kVA. Le porteur de projet doit déposer un dossier complet, mener des études de faisabilité et formaliser une proposition technique et financière.

Une procédure différente caractérise les projets de plus de 50 MW. C’est alors RTE qui prend en charge l’étude et le raccordement de ce type de projet.

Pour basculer d’un raccordement HTA vers la HTB, de nombreux changements doivent être effectués. Un raccordement HTB pour un projet solaire en RTE nécessite des infrastructures particulières, telles que :

  • la création de postes élévateurs HTA/HTB ;
  • le raccordement sur des lignes à 63 kV, 90 kV voire 225 kV.



Ajoutez à cela un temps de développement qui peut atteindre plusieurs années. C’est pourquoi, actuellement, la majorité des centrales solaires (1 à 20 MWc) se concentre sur le domaine HTA, dont Enedis est le gestionnaire.



Quel cadre normatif pour les onduleurs raccordés en HTA ?

La conformité des onduleurs au référentiel NF EN 50549 est désormais une exigence structurante pour tout nouveau raccordement, y compris en HTA. Il est important de bien distinguer les différents volets de cette norme, car les confondre est une source d’erreur fréquente dans les dossiers.

La NF EN 50549 est une norme européenne harmonisée qui transpose les exigences du code réseau européen RfG (Requirements for Generators). Elle se décline notamment en :

  • NF EN 50549-1, pour les installations raccordées en basse tension (BT) ;
  • NF EN 50549-2, pour les installations raccordées en moyenne tension, soit la HTA, qui concerne donc les centrales professionnelles au-delà de 250 kVA ;
  • NF EN 50549-10, qui n’est pas une norme de raccordement mais la norme de tests selon laquelle la conformité des onduleurs doit être établie.



Concrètement, depuis le 1er janvier 2025, l’attestation de conformité demandée par Enedis pour les nouveaux raccordements doit être établie sur la base de la NF EN 50549-1 (BT) ou -2 (HTA), selon la norme de tests NF EN 50549-10. Une période transitoire a été aménagée pour le segment des installations inférieures ou égales à 36 kVA, dont la dérogation prend fin le 30 juin 2026 : à partir de cette date, ces installations devront elles aussi fournir un certificat établi selon la NF EN 50549-10. Pour un projet HTA, l’exigence de fond est donc déjà en vigueur, et la vigilance porte sur la qualité réelle de la certification fournie par le fabricant.



Je prends rendez-vous en ligne



Exigences matérielles

Pour répondre à ce référentiel, les onduleurs centraux ou de chaîne doivent intégrer des fonctions avancées de :

  • tenue aux creux de tension (LVRT, Low Voltage Ride Through) ;
  • tenue aux surtensions (HVRT) ;
  • réglage dynamique de la puissance réactive (fonctions Q(U) et P(f)).



L’onduleur doit ainsi démontrer sa capacité à maintenir sa connexion lors d’un incident sur le réseau HTA, selon des courbes de tenue définies, mais aussi son aptitude à fournir ou absorber de la puissance réactive sur commande du gestionnaire de réseau. Les seuils et les temps de réponse des protections de découplage doivent par ailleurs répondre à des spécifications précises. En HTA, la protection de découplage est généralement assurée par un équipement externe à l’onduleur, ce qui constitue un point d’attention supplémentaire dans la conception.



Les certifications

Aujourd’hui, une simple déclaration ne suffit plus pour constituer le dossier technique. Les porteurs de projet doivent s’appuyer sur des rapports d’essais réalisés par des laboratoires accrédités (LCIE, Certisolis, TÜV, KEMA, etc.). L’absence d’un certificat de conformité du fabricant référençant explicitement le bon volet de la norme peut compromettre la mise en service de la centrale photovoltaïque.

Un piège récurrent mérite d’être souligné : il ne faut jamais se contenter d’une fiche commerciale mentionnant « conforme EN 50549 ». Il convient de demander le certificat et, si possible, le rapport d’essais, en vérifiant qu’il couvre bien le domaine d’application France et l’ensemble des fonctions exigées par le gestionnaire de réseau. Plusieurs développeurs ont découvert, trop tard, que certaines fonctions n’étaient pas implémentées sur la version du firmware livrée en France.

Face à ces exigences, le recours à un bureau d’études photovoltaïque pour le raccordement HTA est vivement recommandé. Son rôle consiste à vérifier que les onduleurs disposent des certifications requises, à anticiper les éventuels essais complémentaires et à constituer le dossier de conformité dans le format attendu par Enedis. Vous évitez ainsi de voir des équipements représentant plusieurs millions d’euros refusés en phase de mise en service.



Le processus Enedis Connect

Pour éviter toute perte de temps et rester éligible aux appels d’offres de la CRE, il est essentiel de connaître avec précision les étapes de la demande de raccordement Enedis Connect HTA. Celles-ci se déroulent en cinq phases principales.



Le dépôt de la demande de raccordement

Il est d’abord nécessaire d’assembler un dossier complet, comprenant :

  • la description du projet (puissance, technologie, localisation du point de livraison) ;
  • les caractéristiques techniques prévisionnelles des onduleurs ;
  • le schéma électrique simplifié de l’installation ;
  • les éléments de conformité au référentiel NF EN 50549.



Ce dossier doit ensuite être déposé sur le portail Enedis Connect le plus tôt possible. L’idéal est de le faire en amont de l’obtention du permis de construire, afin que l’étude de raccordement soit disponible avant les étapes de financement. À ce stade, le dispositif de Proposition de Raccordement Avant Complétude (PRAC) constitue un levier d’anticipation précieux pour sécuriser la faisabilité technique et le coût prévisionnel avant d’engager les études lourdes.



L’étude de faisabilité

Enedis instruit la demande et produit une étude de faisabilité. Le porteur de projet peut alors connaître le point de raccordement adapté, les contraintes de capacité ainsi que les éventuels travaux d’extension. Ces informations permettent d’établir une première estimation des coûts de raccordement.

Cette phase dure généralement de un à trois mois selon la complexité du dossier.



La proposition technique et financière

Enedis établit la proposition technique et financière (PTF) sur la base de l’étude de faisabilité. La PTF indique les travaux nécessaires, leur coût et leur répartition entre le producteur et le gestionnaire de réseau. Le demandeur dispose d’un délai défini pour l’accepter.



La convention de raccordement et les travaux

En acceptant la PTF, le producteur s’engage vers la signature de la convention de raccordement, qui permet à Enedis de lancer les travaux. Cette étape pèse directement sur le délai global de raccordement d’une centrale solaire en HTA, car l’étude détaillée préalable (déplacements sur site, conventions avec les propriétaires concernés par le tracé) peut s’étendre sur plusieurs mois, et les travaux eux-mêmes durent généralement de quelques mois à une année selon leur complexité.



La mise en service

Pour mettre en service un parc solaire, il faut achever les travaux, obtenir l’attestation Consuel, puis signer la convention d’exploitation et le contrat d’accès au réseau.

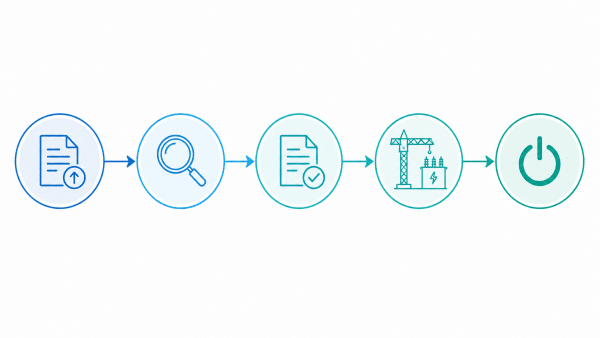

Schéma des 5 étapes du raccordement électrique d’une centrale solaire au réseau HTA/HTB, de la demande initiale à la mise en service



Quels outils publics consulter avant d’engager une demande de raccordement ?

De nombreux outils permettent aux développeurs d’éviter des erreurs qui coûtent cher en temps et en frais d’études inutiles.

Pour visualiser la capacité d’accueil du réseau, Capareseau constitue l’outil de référence. Il permet d’identifier les capacités disponibles sur le réseau et de distinguer les zones saturées, nécessitant une extension coûteuse, des zones où le réseau dispose de capacités résiduelles suffisantes. Il est donc recommandé de le consulter avant même de choisir le site.

Pour compléter cette première analyse et optimiser le point de livraison HTA, l’outil Caparéseau / les données postes sources permet d’identifier les postes sources HTA à proximité du projet.

Enfin, les outils mis à disposition par RTE doivent être mobilisés par les développeurs de grands parcs solaires concernés par un raccordement HTB.



Comment le S3REnR influence-t-il le financement des ouvrages de raccordement ?

Le coût d’un raccordement HTA de centrale photovoltaïque se compose de plusieurs éléments. Il y a d’abord le coût du branchement, qui rassemble les travaux de raccordement entre l’installation et le réseau public, jusqu’au point de livraison. Le producteur en assume les frais.

Vient ensuite le coût des extensions de réseau, qui correspond aux travaux d’extension ou de renforcement du réseau HTA. Une partie de ce coût peut être mutualisée via les Schémas Régionaux de Raccordement aux Réseaux des Énergies Renouvelables (S3REnR).

La quote-part S3REnR représente enfin la somme acquittée par un producteur d’énergie renouvelable pour participer au financement collectif du réseau électrique de sa région.



La mutualisation des coûts

Enedis, RTE et les Régions se sont associés pour mettre en place des documents de planification dont l’objectif est d’identifier les investissements nécessaires sur le réseau pour atteindre les objectifs régionaux de développement des EnR.

Les S3REnR visent à mutualiser les coûts de raccordement, de sorte que le producteur ne soit pas l’unique financeur d’une extension de réseau. Chaque producteur qui se raccorde dans une zone couverte par un S3REnR paie une quote-part proportionnelle à sa puissance, indépendamment des travaux effectivement nécessaires à son propre raccordement. C’est un paramètre déterminant de l’équilibre financier, en particulier pour un projet structuré en Corporate PPA, où la sécurisation du raccordement conditionne directement la bancabilité du contrat.



Que faut-il retenir du raccordement HTA/HTB d’une centrale solaire ?

En 2026, le raccordement HTA d’une centrale photovoltaïque s’impose comme un enjeu critique pour le développement de l’énergie solaire en France. Dans les zones géographiques saturées, les coûts d’infrastructure peuvent rapidement atteindre des niveaux prohibitifs, et l’allongement des délais administratifs et techniques risque de compromettre le respect des engagements contractuels.

À cette équation financière et temporelle s’ajoute une contrainte réglementaire de fond : la conformité des onduleurs au référentiel NF EN 50549, désormais exigée pour les nouveaux raccordements, impose une vérification rigoureuse des équipements avant toute décision d’achat. Pour le segment des petites installations, la fin de la période transitoire au 30 juin 2026 vient renforcer cette exigence.

Pour garantir la viabilité d’un projet de parc solaire, il est indispensable de valider la stratégie de raccordement dès les premières études : distinguer le HTA du HTB selon la puissance et les prescriptions du réseau local, et mesurer l’impact financier du S3REnR afin d’identifier si une quote-part s’applique et d’en évaluer le montant prévisionnel. Cette réflexion s’inscrit plus largement dans le choix amont entre autoconsommation et revente, qui oriente toute l’architecture du projet.

C’est précisément pour lever ces incertitudes et sécuriser l’équilibre financier des opérations qu’AVEIL met son expertise au service des porteurs de projets professionnels. Nos équipes interviennent dès la phase amont en réalisant une analyse préliminaire des contraintes via la plateforme Capareseau et des consultations informelles auprès d’Enedis, et en optimisant l’architecture des études comme le positionnement du point de livraison HTA. AVEIL prend également en charge l’intégralité de la constitution et du suivi des dossiers sur Enedis Connect HTA. Cet accompagnement technique sur-mesure intègre la validation de la conformité des onduleurs au référentiel NF EN 50549, l’analyse et l’optimisation de la quote-part S3REnR, ainsi qu’une assistance à maîtrise d’ouvrage complète pour fluidifier les démarches auprès de RTE sur les projets HTB de grande envergure. Échangez avec nos experts pour sécuriser votre raccordement dès la phase de conception.
